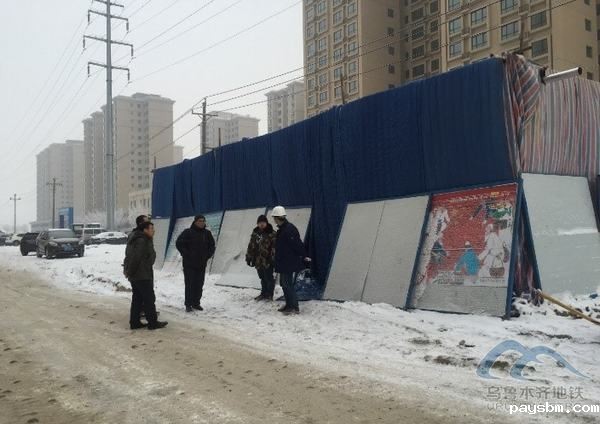

11月29日,城轨集团组织相关设计、施工、监理等单位对乌鲁木齐轨道交通1号线植物园主变电站外部电源工程三工变至规划路段直1井至直6井区间进行了施工条件验收。监理与设计人员在现场检验后一致认为该区间具备电缆敷设条件,植物园主变电站110kV进线电缆敷设工作正式开始。

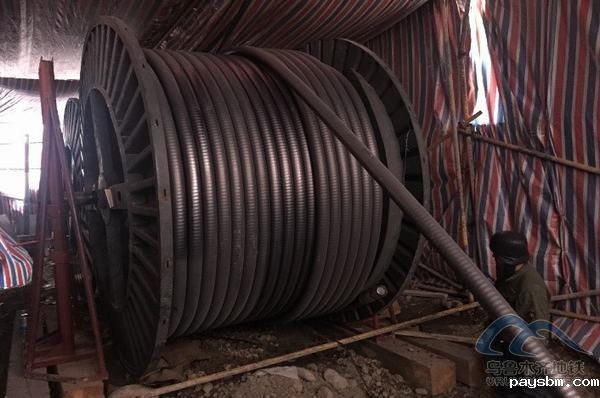

主变电站外部电源工程是整个地铁设备系统的电能来源,作为供电系统的重要节点,外部电源能否按时完工将直接影响乌鲁木齐轨道交通1号线施工计划。为尽快推进主变电站工程,保证 轨道交通1号线北段按期通电调试,城轨集团组织施工单位与监理单位积极准备冬季施工工作。因电缆敷设无法在低温环境下进行,为确保电缆敷设环境满足相关标准要求,施工单位采用了多项冬季施工措施,将电缆敷设暖棚的温度保持在15°C以上,高于室外环境至少20°C,并连续加热电缆10天,现已完全满足敷设工作需要。
地铁植物园变电站外部电源工程进线电源分别来自三宫220kV变电站与鲤鱼山220kV变电站,新建电缆路径总长度分别为6.2公里与4.8公里,其敷设工作的正式启动,标志着植物园变电站外部电源安装工作正式开始,也标志着乌鲁木齐轨道交通建设走出了坚定的一步。
