2016年11月25日,乌鲁木齐轨道交通1号线植物园110千伏主变电站35千伏电缆隧道与植物园地铁车站贯通。
轨道交通1号线工程起点为三屯碑,终点至乌鲁木齐国际机场,全线共设21座地下车站,全长26.9千米。为满足轨道交通1号线的供电需求,规划建设植物园110kV主变电站和南门110kV主变电站。目前处于建设阶段的为植物园110kV主变电站,该站也同时承担地铁5号线工程供电任务。110kV本期及远期均采用内桥接线,本期及远期均出线2回,至三宫220kV变电站和鲤鱼山220kV变电站。35kV本期及远期均采用两级母线接线,本期出线6回(备用2回),远期出线12回(备用4回),全部经由隧道送出。

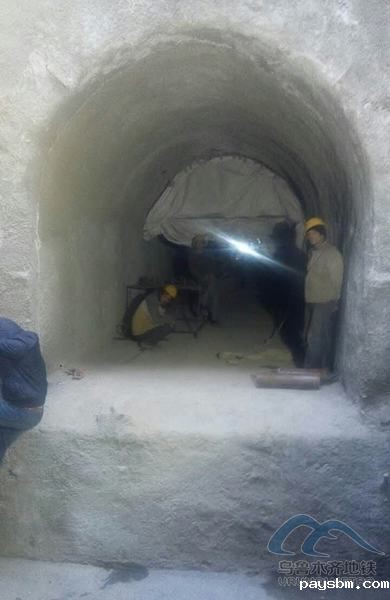

植物园110千伏主变电站于2016年6月3日正式开工建设,在经历175个昼夜,4200小时的奋战后,该站35千伏侧电缆隧道终于与植物园地铁车站贯通。隧道的贯通标志着地铁车站的外电源即将进入电缆敷设的阶段,轨道交通1号线工程向送电又迈进了坚实的一步。
